33.  下图表示某项目各个活动关系及乐观、 最可能、 最悲观完成时间,假设各活动的三种完成时间服从87caa6b424f747128f3da5b01c21426c.png分布, 按照三点估算法该项目标准差为 3.2 天,则项目在 (     )完成的概率为  95%。

活动紧前活动乐观时间(天)最可能时间(天)悲观时间(天)
A-        8        1216
BA151827
C-579
DC111314
EB、D4512
FE51315

A.   42.6 天 到 55.4天             B.  45.8 天 到 52.2 天

C.    61.4天 到 74.6  天           D.  64.7 天 到 71.3天

解析: 这题 关于 三点估算技术和正态分布。

期望工期 = (乐观时间 + 4 * 最可能时间 + 悲观时间)/ 6, 根据此公式计算出A、B、 C、 D、 E、 F的期望工期,分别为 A=12, B=19, C=7, D=12.8, E=6, F=12。

相应的图如下:

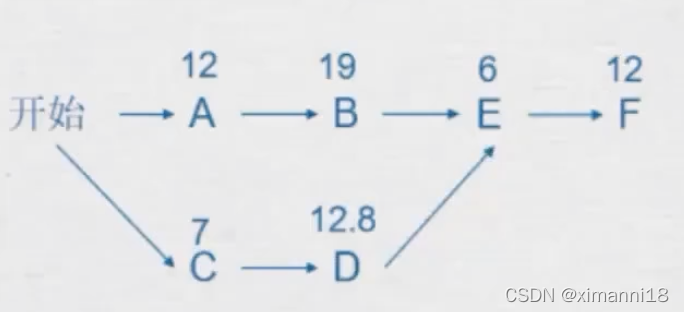

watermark,type_d3F5LXplbmhlaQ,shadow_50,text_Q1NETiBAeGltYW5uaTE4,size_20,color_FFFFFF,t_70,g_se,x_16

根据单代号网络图找出项目关键路径, 为A - B - E - F,  项目工期为 12 + 19 + 6 + 12 =  49天

根据题意 标准差 2a8dc445163440acbd8b2720ef94cbcf.png = 3.2天, 那么项目完成概率要95%,

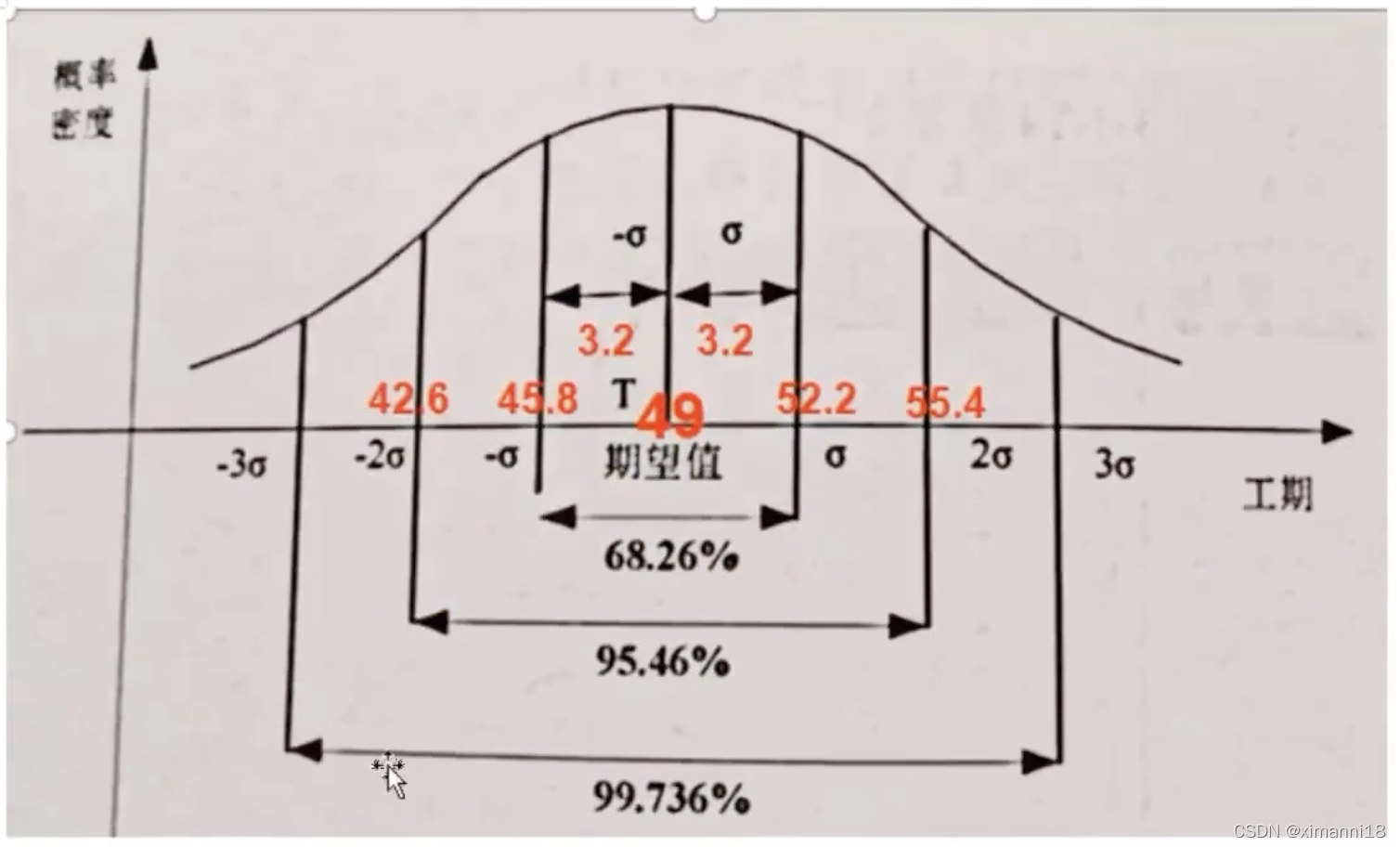

工期应在(49-3.2*2,   49+3.2*2), 即(42.6,   55.4). 标准正态分布表如下所示:

watermark,type_d3F5LXplbmhlaQ,shadow_50,text_Q1NETiBAeGltYW5uaTE4,size_20,color_FFFFFF,t_70,g_se,x_16



答案: A


























http://chatgpt.dhexx.cn/article/1YHr0yAv.shtml

相关文章

三点估算工期

三点估算也称PERT法,在计算每项活动的工期时都要考虑三种可能性,计算最悲观的工期、最可能的工期、最乐观的工期,然后再计算出该活动的期望工期,PERT法计算的是期望工期. 用PERT法计算工期,我们必须记住下面三个公式(P…

对项目工时的估算: PERT(计划评审技术) 三点估算法

“三点估算法”也称“PERT”法,在计算每项活动的工期时都要考虑三种可能性:计算最悲观的工期、最可能的工期、最乐观的工期,然后再计算出该活动的期望工期,PERT法计算的是期望工期。 用PERT法计算工期,我们必须记…

软件项目管理 6.6.三点估算法

【公众号 “项目管理研究所” 将会第一时间更新文章并分享《行业分析报告》】 归档于软件项目管理初级学习路线 第六章 软件项目成本计划 《初级学习路线合集 》 前言 大家好,这节我们学习软件项目管理—三点估算法。 三点估算法 三点估算法是基于任务成本的三种…

信息系统项目管理师必背核心考点(二十六)三点估算(PERT)

科科过为您带来软考信息系统项目管理师核心重点考点(二十六)三点估算/计划评审技术(PERT),内含思维导图真题 【信息系统项目管理师核心考点】三点估算 PERT(乐观时间4*最可能时间悲观时间)/6 【…

PMP估算方法对比:参数估算、类比估算、自下而上估算、三点估算和粗略量级估算

目录 1、类比估算 2、参数估算 3、自下而上估算 4、三点估算 5、粗略量级估算 1、类比估算 英文全称:Analogous Estimating Technique; 定义:与过去类似活动的参数值(如范围、成本、预算和持续时间等)或规模指标&#…

项目管理-计算专题(三点估算、PERT估算)

基本概念 通过考虑估算中的不确定性和风险,可以提高活动持续时间估算的准确性。这个概念源自计划评审技术(PERT)。PERT使用三种估算值来界定活动持续时间的近似区间: 最可能时间(tM):基于最可能获得的资源、最可能取得的资源生产率、对资源可用时间的现…

系统集成项目管理: 三点估算法估算工期和方差的计算公式和习题

参考 信息系统项目管理师计算题详解:PERT(计划评审技术)计算 标准差和方差 参考:标准差和方差 方差 它是用来衡量离散程度。 概率论中方差用来度量随机变量和其数学期望(即均值)之间的偏离程度。 统计…

【PMP】三点估算结合正态分布图

贝塔分布公式; (最乐观 4 * 最可能 最悲观)/ 6 标准差公式: (最悲观 - 最乐观)/ 6 贝塔分布,是 PMOK 中三点估算的缺省 (默认公式) 三点估算结合正态分布图 68.26%的结果…

【三点估算】

三点估算 通过考虑估算中的不确定性和风险,可以提高活动持续时间估算的准确性。这个概念源自计划评审技术( Program Evaluatio And Review Technique , PERT ),PERT 使用 3 种估算值来界定活动持续时间的近似区间: 最…

三点估算法_三点估算法、方差计算、完工概率计算的讨论

2014上-有心人(cnitpm.com) 10:31:53 请教一下: 一项目,三点法估算最终结果是21天,标准差是5,问21-26天之间完成的概率是多少? 兄弟们,帮我一下 2014上-有心人(cnitpm.com) 10:34:33 我问的太菜了&#xff…

项目管理之三点估算(正态分布)

三点估算法主要来自于项目的计划评审技术 PERT,能评估时间与概率的关系。 三点估算法不仅可以用于定量风险分析,也可用于进度管理中活动历时估算。 先记住几个概念: 最乐观时间TO:完成该工作最少需要的时间; 最悲观时…

PMP工具之三点估算

一、背景 三点估算使我们在PMP考试中,进度、成本知识领域里常用的技术工具。估算进度、成本时,经常会面临历史数据不充分,这就导致估算充满风险和不确定性,为克服这个问题,提高估算准确性,PMP引入了三点估…

【系统集成项目管理工程师】—三点估算

三点估算法,也叫PERT (Program Evaluation and Review Technique ) 估算法。 三点估算(乐观悲观4*可能)/6 标准差(悲观-乐观)/6 其实还有一个方差的,但是题目中没看到,我就放弃了!网…

区域D绕直线L旋转形成的旋转体体积计算

如图:区域D绕直线L旋转形成的体积是由D中的所有面积微元绕L旋转形成的体积构成的。而D中的面积微元绕L轴旋转形成的类似一个圆环状的东东,所以就有体积微元和面积微元之间的关系: , r(x,y)为每一个面积微元…

定积分求旋转体的体积

核心思想 1、圆柱体的体积底面积高2、微元法:对旋转体的横截面进行无穷次切割,把每个很薄的横截面看成圆柱体, 最后对区间进行积分 例题

旋转体体积和平行截面的面积求体积

1、 只需计算下面相交的体积,然后乘8就是两圆柱相交的体积 从z轴上往下切,切的面积都是正方形 2、 圆锥的每一个截面都是圆,圆锥切片再小也有厚度

旋转体体积

平面绕直线旋转(直线不穿过平面) 二维空间中有区域D,直线AB: V 2 π ∫ ∫ r ( x , y ) d σ V2\pi \int \int r(x,y)dσ V2π∫∫r(x,y)dσ 不能使用低乘高公式,低乘高有重复,只能用于计算外围的面情况(…

求旋转体体积

1.圆盘法 将图形想象成无数个超级小的圆柱体叠在一起,则dVπr^2dx或dy,其中r根据函数和旋转轴确定,dx或dy由旋转轴的选择确定。一般情况下(即y用x表示),绕x轴或ya旋转时,用圆盘法 例如yx^2与y2…
